2025.05.06
シーリング作業(岐阜県羽島市/G様邸)
シーリング下処理
ボンドブレーカー(絶縁テープ)を貼ります
養生が終わったら続いてひび割れやを埋めたり、傷んでしまったシーリングを貼り替える作業に移ります。
まず初めにコーキング材が接着してしまわないように「ボンドブレーカー」と呼ばれる絶縁テープを貼っていきます。ボンドブレーカーを貼ることでシーリングの寿命が伸びる効果があります。

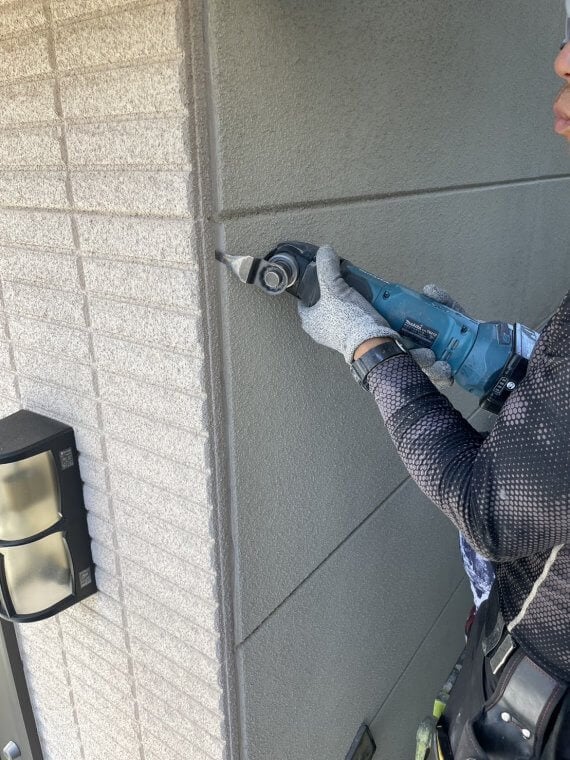

古いコーキングを研磨で落とす
換気口など金属部もコーキング剤の接着が良くなるようにケレンを行い、その後にコーキングを行います。こういった場所は一見見逃してしまいがちですが、この隙間から雨などが侵入し内部の劣化につながります。
プライマーの塗布
シーリング打設
下準備が完了したら、続いてシーリング剤の打設を行います!

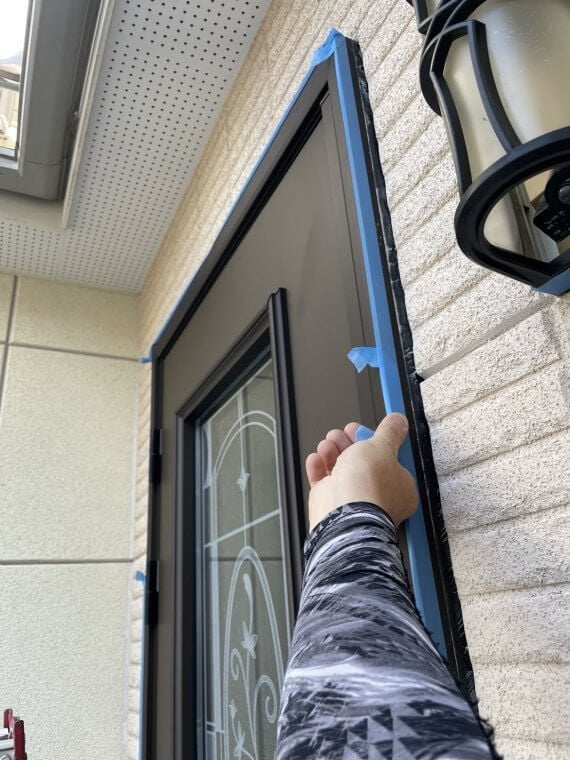

充填時は“はみ出し”がないよう、マスキングに沿って丁寧に充填していきます。
2階窓周りの重点の様子。マスキングを外すとこんなにも綺麗に仕上がります。
もちろん換気口部分も円に沿って充填していきます。
2025.05.06
ケレン作業・養生(岐阜県羽島市/G様邸)
ケレン作業
ケレン作業(錆落とし・塗膜研磨)を行っていきます。
瓦近くの金属部は雨でサビが発生していることが多いので、ケレン作業で落としていきます。
樋と瓦のスキマも入念に。
こういったスキマ処理が抜けていると、せっかく綺麗に塗装してもサビがすぐに侵食してしまいますから、削り残しがないように丁寧に汚れを落としていきます。
もちろん外壁部分でもしっかりと行います。
養生

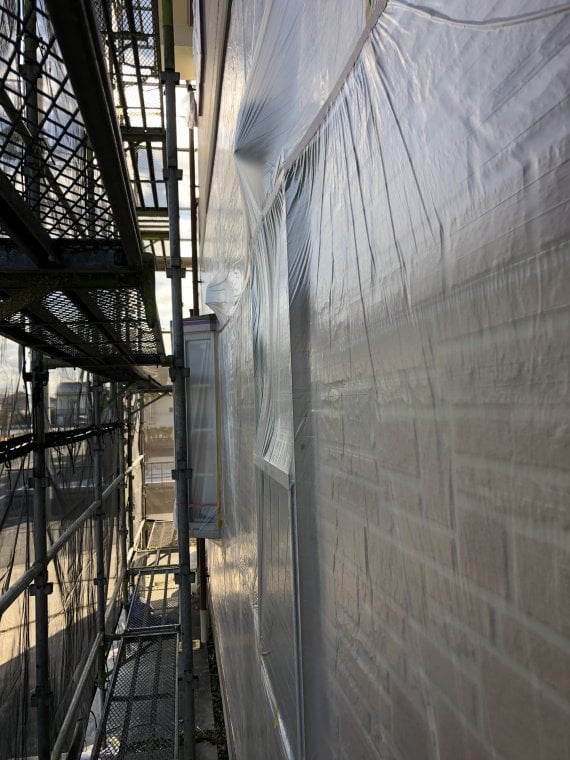

ケレン作業が終わったら、マスキングテープとビニールを使って養生を行います。
もちろん窓だけではなく、シャッターやサッシなども養生をしていきます。
これで必要な箇所全ての養生が完了しました。
2025.05.06
高圧洗浄(岐阜県羽島市/G様邸)
高圧洗浄:洗浄機を使って汚れを落とす
足場をかけ終えたら「下地処理」作業を行っていきます。
実は…、外壁塗装の品質の“良し悪し”は、塗装の技量と同じくらい、この「下地処理」をどれだけ丁寧に行ったか?でも左右されます。
この辺りのお話はブログにもまとめていますのできになる方はこちらもご覧ください。
外壁の汚れを落とします
まずは外壁についた汚れを高圧洗浄機で落としていきます。
汚れを落とすのはもちろんですが、汚れによってたとえばクラッキング(ひび割れ)やコーキング剥がれを見逃してしまう可能性があるため、入念に汚れを除去していきます。
軒裏(屋根裏)も入念に
屋根裏もていねいに洗浄していきます。
雨樋の部分もしっかりと。特に雨の通り道は雨水によって劣化が進みやすいため入念に洗浄していきます!
しっかりと高圧洗浄できたら、次はケレン作業に入ります。
2025.05.06
足場設置(岐阜県羽島市/G様邸)
足場の設置開始!
外壁塗装工事に本格的に入る前にまず必ず足場を組みます。足場とは高所での作業を安全かつ効率的に行うためのいわゆる踏み台のようなものです。
塗装トピックスで「足場の基礎知識」を詳しく解説していますので、よろしければご覧ください。
足場の土台を並べます
まずは足場として使う支柱を並べます。外壁に新たな傷をつけないよう、間合いを調べつつ慎重に足場を組み上げていきます。
徐々に「足場」らしくなってきましたね!
余談ですが、2024年4月からは本足場(二側足場)が義務化されたため、足場として確保しなければいけない面積も増えました。この辺りのスペース間隔も事前に考慮し、施主様に足場設置計画をご案内します。

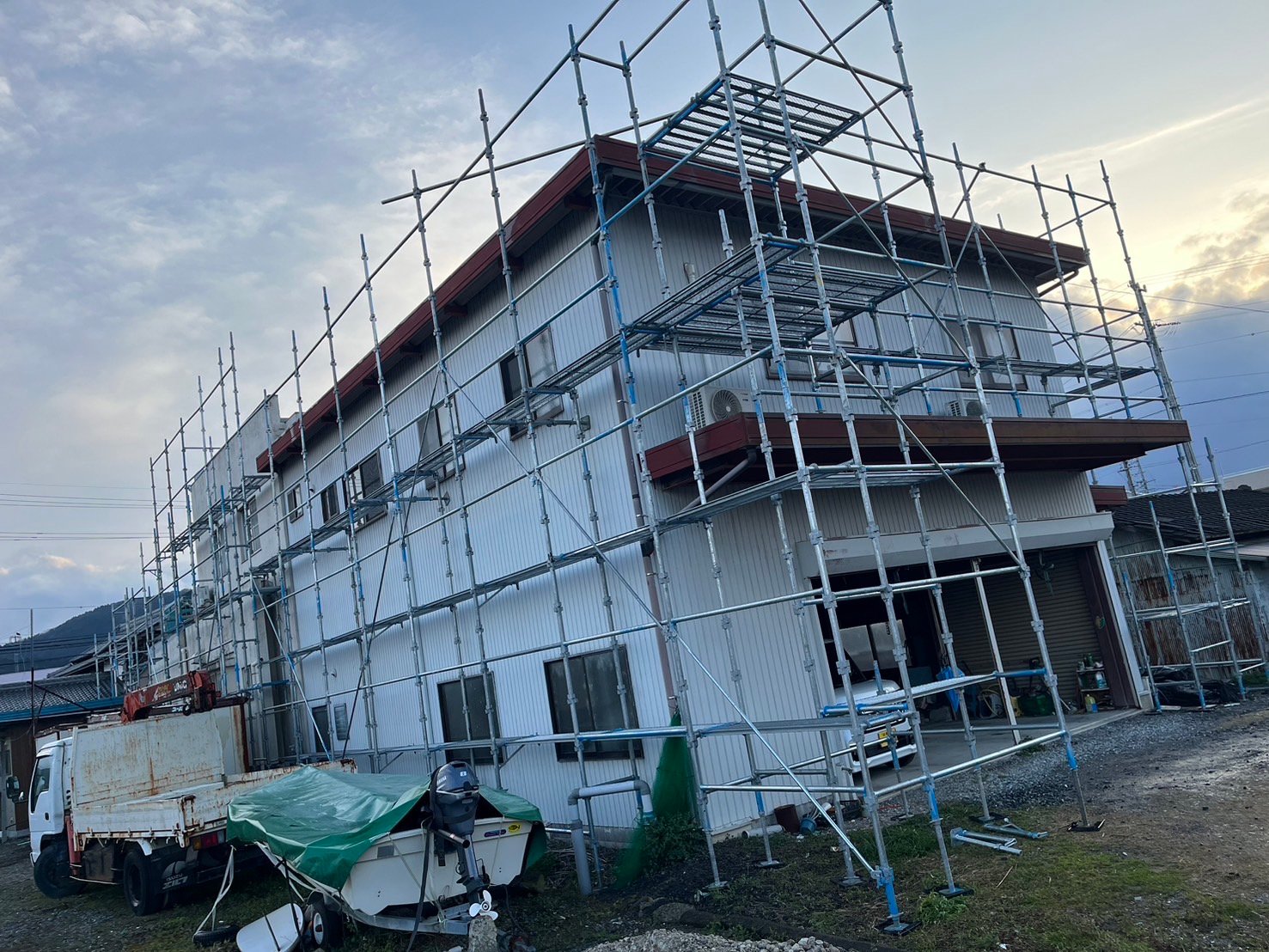

ネットを張って完成!
ようやく皆さんの想像するような「足場」になってきました!この頃にはもう日が暮れています。(笑)
一見シンプルそうに見える足場掛けですが、職人の命を守り、細部まで登り回るために大切な工具。しっかりかけると丸一日なくなってしまうんですね。
ここからようやく「施工」に入ります!
>次の作業|高圧洗浄(岐阜県羽島市/G様邸)
2025.05.06
施工前診断(岐阜県羽島市/G様邸)
施工前診断の実施
まずは「外壁周り」をぐるっと確認
岐阜県羽島市のG様から外壁塗装のご依頼いただきました。
まずは全体の劣化状況を把握するために事前診断を行います。もちろん全体チェックのために写真も撮っています。
まずは1階から外壁の汚れや亀裂の箇所を確認。意外と気付きづらいのですが、雨樋付近などにはこういった“細かな亀裂”が発生してしまいます。
こういった亀裂を「クラック」と呼んだりもします。これは外壁が割れてしまっているわけですから、雨水が浸水しないように外壁塗装のタイミングで補修します。
外壁のクラックについては以下の記事でも解説をしています。
屋根の劣化もあわせて調査します!
もちろん屋根や窓枠のシーリングなど見えづらい箇所の損傷も見逃さないようにチェックします。地面から見えづらくとも雨ざらしの環境下では劣化が進んでいます。
このように事前チェックは「丸一日」かけて写真も撮りつつ行います。
この後に塗装作業に入るための足場設置を行います。
>次の作業|足場設置(岐阜県羽島市/G様邸)
2021.08.21
「外壁塗装業者ナビ」様に紹介されました。
この度、「外壁塗装業者ナビ」の岐阜県のおすすめ外壁塗装業者として当社が紹介されました。
>>まとめ記事のリンクはこちら
>>外壁塗装業者ナビのHPはこちら
良くあるような、お金を支払って掲載されるサイトでは無かったです。
コツコツと活動してきた事が評価されるのは非常にありがたい事と、弊社の方針に共感してご依頼を頂けている方々に感謝をお伝えさせて頂きます。
ありがとうございます。
2020.12.02
1階と2階で違う種類の塗装をするための塗装前の養生作業
本日は、無事にシーリング工事も完了致しましたので、塗装工事を行う前の施工をしてきました。
塗装工事を行う前に養生作業(窓にビニール)を貼ったり床に敷物をしたりしてきました。
本物件の塗装内容が1階がクリアー塗装2階が通常の塗装です。
異なった種類の塗装を行いますので、通常の養生では対応できません。
クリアー塗装ですので、他の部分を塗ったお色が付いてはいけないのです。通常の塗装であればタッチアップ(修正)すれば問題は無いのですが、透明な塗料ですのでタッチアップが出来ないのです。
弊社では、手間がかかりますがクリアー塗装を行う部分全てに上記写真のように全て養生にて覆わせて頂いております。
簡易的に養生を足場に引っ張って傘を作る事も可能ですが、万全の状態の方が良いと判断しておりますので採用しておりません。
屋根板金笠木の釘が浮いてしまっている部分を金槌で打ち直しを行いました。
その後ケレンを行い。下塗りへと続きます。
こういった細かいところまでケレンをする事が大切です。ただ単に深い傷を付けるのではなく細かいすり傷になるようケレン工具も適したものを選択しないとダメです。
白色が使用いたしました、下塗り・関西ペイント・スーパーザウルスです。
錆止めにも用意されている色が何色もあります。上塗りの色に合わせて下塗りの色も臨機応変に変更をしていかないといけません。
薄い色にて仕上げるのに、下塗りを赤さび色にしてしまっては赤さび色が上塗りの色に透けてしまうからです。
樋と屋根の間にある唐草と呼ばれる板金部材の所にも下塗りを行います。
樋の受け金具にも当然ながら下塗りを行いました。
完成してしまっては分からない部分ではありますが、だからこそ丁寧に細かい作業を行う必要があります。
2020.12.26
1階部分はクリアーで塗装|化粧シーリング目地を設けるのに1週間ほど置きます
かねてより施工させて頂いておりました。岐阜県羽島市S様邸の施工が完了して足場を取り外してまいりました。
1階部分はクリアーにて塗装でしたので、化粧シーリング目地を設けるため塗装が完了した後1週間ほど空けさせて頂いておりました。
塗装をした直後(手には塗料が付かない)に施工を行うと、シーリングテープの糊の作用にてその部分だけ艶が引けてしまったり白ぼけてしまったりするため、適切な期間を設ける事が非常に大切になります。
予めお客様にはご説明をさせて頂いております。
不具合が起きにくい施工管理をする事が塗装工事では大事になってきます。
写真ではクリアーの艶加減が分から無いのが、少しだけ寂しいです。
お客様にも非常に喜んでもらえて、弊社としても非常に嬉しく思いました。
